每日资讯推荐,尽在精彩头条

楼梯踏步抹灰施工技术

作者: 编辑: 来源: 发布日期: 2020.12.31
信息摘要:
楼梯踏步抹灰施工流程:基层处理→弹线分步→抹底子灰→抹罩面灰→抹防滑条→抹勾角。

楼梯踏步抹灰施工流程:基层处理→弹线分步→抹底子灰→抹罩面灰→抹防滑条→抹勾角。
1.基层处理
把楼梯上的杂物一步一步地清理干净,将凹凸不平处剔凿抹平,浇水湿润。
2.弹线分步

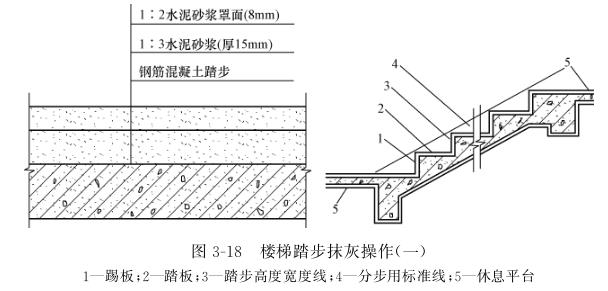

清理基层,并用水冲洗,然后根据休息平台水平线按上下两头踏步口弹一斜线作为分步标准,操作时踏步角对在斜线上,最好弹出踏步的宽度和高度后再操作,如图3-18所示。


1

3.抹底子灰

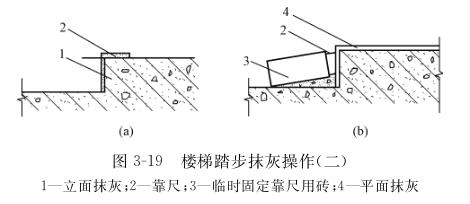

先浇水湿润基层表面,然后刷一道素水泥浆,随即抹1∶3水泥砂浆底子灰,其厚度控制在10~15mm,先抹立面,再抹平面,一级一级由上往下做。在立面抹灰时应将靠尺压在踏步板上,量好尺寸留出灰头来,使踏步的宽度一致。按靠尺板进行上灰,再用木抹子搓平。如图3-19所示。


2

4.抹罩面灰
抹罩面灰一般在底子灰抹好的第2天。抹罩面灰用1∶2水泥砂浆,厚度为8~10mm,压好八字尺。据砂浆收水的干燥程度,可以连续做几个台阶,再返上去依靠八字靠尺板,用木抹子搓平,钢皮抹子压光,用阴阳抹子将阴阳角处捋光。抹灰操作完后24h,开始洒水养护,强度未达到要求严禁上人和用硬物碰撞。
5.抹防滑条

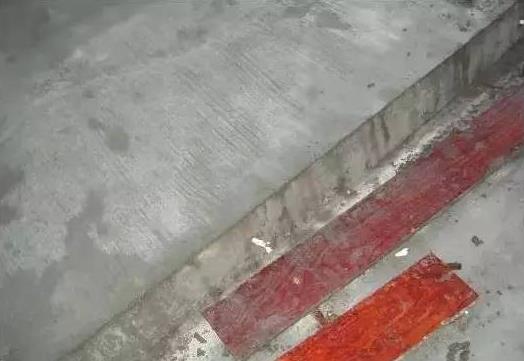

踏步的防滑条,在罩面时一般在踏步口进出约4cm处粘上宽2cm、厚7mm的米厘条。米厘条事先用水泡透,小口朝下用素灰贴上,把罩面灰与米厘条抹成一平面,达到强度后取出米厘条,再在槽内填1∶1.5水泥金刚砂浆,高出踏脚4mm,用圆角阳角抹子捋实,捋光,再用小刷子将金刚砂粒刷出。防滑条的另一种做法是在抹完罩面灰后,立即用一刻槽尺板把防滑条位置的罩面灰挖掉来代替粘米厘条。还可用弹线切割方法成活。

3

6.抹勾角

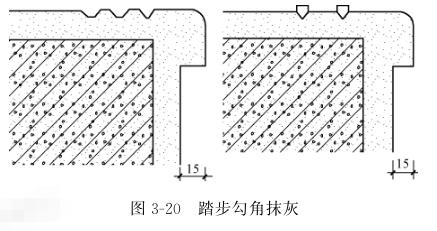

如楼梯踏步设有勾角,也称挑口,即踏步外侧边缘的凸出部分,抹灰时,先抹立面后抹平面,踏步板连同勾角要一次成活,但要分层做,贴于立面靠尺的厚度要正好是勾角的厚度,勾角一般凸出15mm左右,如图3-20所示。抹灰时每步勾角进出应一致,立面厚度也要一致,并用阳角抹子将阳角压实捋光。

4


河南洁源新型建筑材料有限公司是一家专业从事工业固体废弃物资源化综合利用和石膏基建材料研发、生产、销售和施工为一体的高科技企业,河南省脱硫石膏深加工企业、全国工业石膏资源综合利用骨干企业。主要生产轻质抹灰石膏底层抹灰石膏面层石膏 、嵌缝石膏、石膏基自流平等新型无公害环保高科技产品,致力于成为客户值得信赖的建筑合作伙伴,深受众企业所依赖。

全国服务热线

400-666-7097
