每日资讯推荐,尽在精彩头条

轻质抹灰石膏现场作业工艺流程及施工注意事项

作者: 编辑: 来源: 发布日期: 2021.11.25
信息摘要:
作业准备√结构工程全部完成,并经验收合格。√现场温度0℃~35℃,现场须干燥、整洁。√清除砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和…

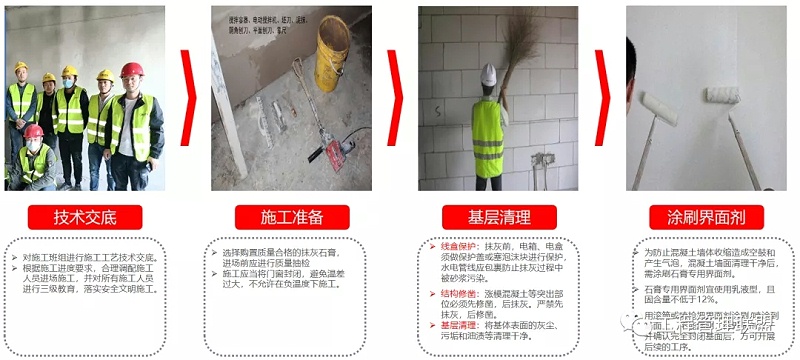

作业准备


√ 结构工程全部完成,并经验收合格。

√ 现场温度0℃~35℃,现场须干燥、整洁。

√ 清除砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,加气混凝土表面缺棱掉角需分层修补。

√ 楼层内各类主要管线宜安装完毕。电器接线盒埋设深度应与找平层厚度相适应。开槽的管线表面应采用轻质抹灰石膏修复平整。

√ 管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的结构表面剔平,凹处提前刷干净。

√ 编制抹灰交底图,确定开间/进深及各细部尺寸。

√ 施工现场应有水电接入口。

√ 现场给出定位弹线用的水平线、基准线、定位十字线及房间净尺寸数据。


样板先行


√ 样板引路制度所指样板包括材料样板与施工样板,施工样板包括工序样板、分项样板和细部节点样板等。

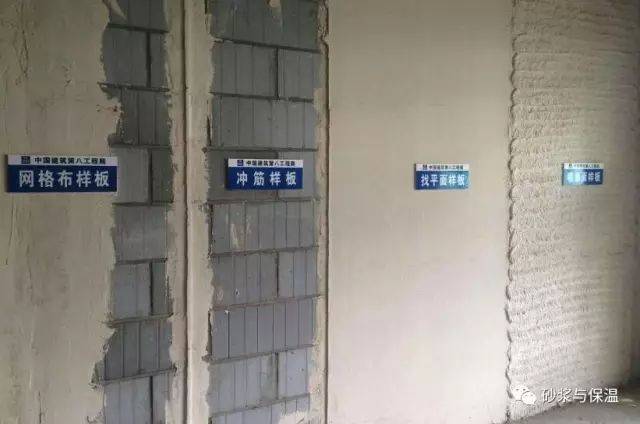

√ 分项(细部节点)样板是指针对具体分项或细部节点,明确其施工方法及质量标准,而在大面积施工前单独制作的小块样本,主要作为展开施工的操作示范和质量标准。

91a40909c88742bca8766002c3f0f15f


√ 抹灰层应在 14d 龄期后进行实体拉伸粘结强度检验——拉伸粘结强度≥0.25MPa

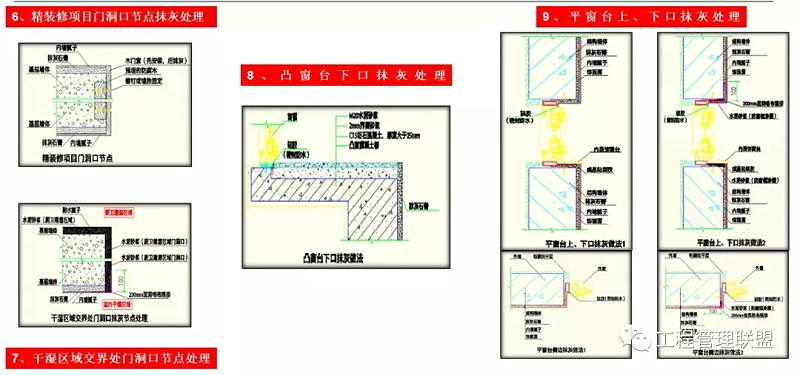

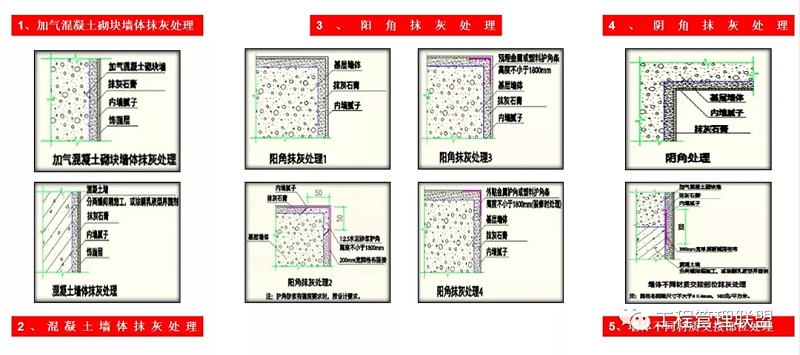

构造点做法

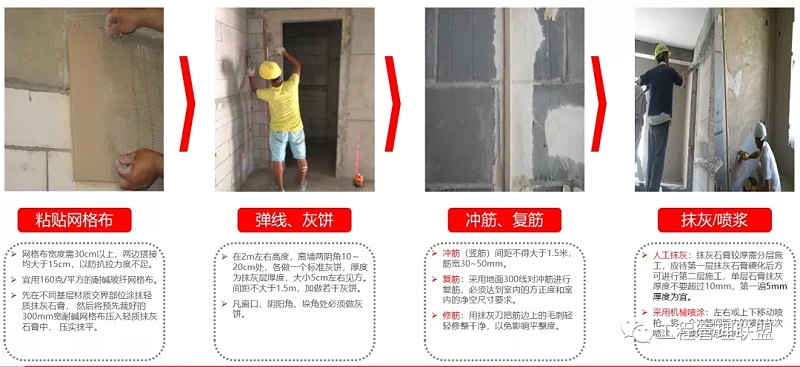

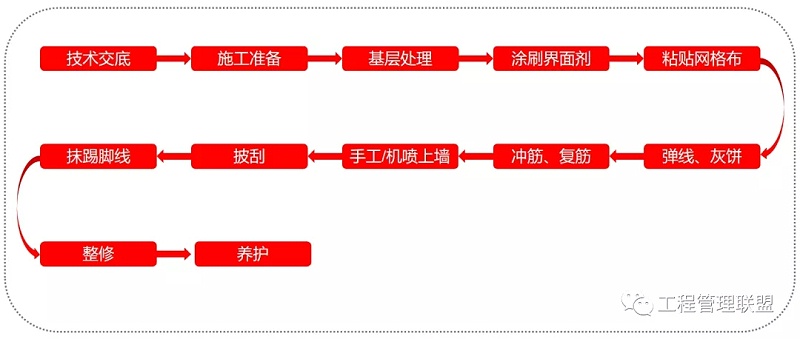

施工工艺流程







施工注意事项


√√√ 冬季施工

√ 冬季施工时,围挡措施采用条布或棉门帘对洞口、门窗口进行遮挡封闭。

√ 冬季施工时,可在砂浆中掺入少量防冻剂,将砂浆中的水的冰点降低到一定的程度即可。

√ 冬季施工时,基层必须清理干净,避免空鼓脱落现象。严禁用水清洗基层,否则基层墙面易形成薄冰隔离层。

√ -5℃以下时,面层石膏宜在底层石膏初凝后20min内进行施工。日平均气温在-5℃~-15℃之间时,要掺少量防冻剂。


√√√ 雨季、高温、大风和干燥等条件下施工

√ 抹灰砂浆的运输、储存和堆放均应防雨、防潮。

√ 雨天施工时,应采取防雨措施,且不得受雨淋。

√ 雨季或高湿度的施工环境条件下,抹灰砂浆的干燥时间会比常温环境下长。应保持施工及使用环境通风,不应在未完全干燥的完成面上放置遮盖物,或进行下一道工序,如满批等。

√ 在高温、多风、空气干燥的季节进行室内抹灰时,宜对门窗进行封闭。

√ 高温季节施工时,抹灰砂浆的凝结时间会比常温环境下短,抹灰砂浆应随拌随用,抹灰时应控制好各层抹灰的间隔时间。

全国服务热线

400-666-7097
